TUGUJOGJA – Pembangunan Jalan Tol Yogyakarta-Bawen terus menunjukkan perkembangan hingga pembaruan terbaru per 31 Juli 2026. PT Jasamarga Jogja Bawen (PJJB) melaporkan Seksi 6 Ambarawa-Bawen telah menyelesaikan pekerjaan konstruksi dan memasuki tahap Provisional Hand Over (PHO) sebagai persiapan menuju operasional.
Perkembangan tersebut menjadi tonggak penting dalam proyek Jalan Tol Yogyakarta-Bawen yang masuk dalam daftar Proyek Strategis Nasional (PSN). Ruas tol ini diproyeksikan memperkuat konektivitas antara Daerah Istimewa Yogyakarta dan Jawa Tengah sekaligus mempercepat mobilitas barang maupun penumpang.
Merujuk publikasi terbaru, progres pembangunan Seksi 6 Ambarawa-Bawen telah mencapai 99,37 persen. Angka tersebut menjadi capaian tertinggi dibandingkan seksi lainnya yang masih berada dalam tahap konstruksi.
Seksi Ambarawa-Bawen Masuk Tahap PHO
Tahap PHO menandai bahwa pekerjaan utama konstruksi telah selesai dan memasuki proses serah terima sementara sebelum pengoperasian.
Ruas Ambarawa-Bawen memiliki panjang sekitar 4,89 kilometer dan menjadi bagian ujung utara Jalan Tol Yogyakarta-Bawen yang terhubung dengan jaringan jalan tol Trans Jawa melalui kawasan Bawen, Kabupaten Semarang.
Masuknya seksi ini ke tahap PHO menjadi sinyal bahwa salah satu bagian penting proyek telah siap memasuki tahapan berikutnya, termasuk penyelesaian administrasi, pengujian, dan persiapan operasional.
Seksi Yogyakarta-Banyurejo Hampir Rampung
Selain Seksi 6, perkembangan signifikan juga terlihat pada Seksi 1 Yogyakarta-Banyurejo.
Berdasarkan laporan terbaru, progres fisik ruas sepanjang 8,80 kilometer tersebut telah mencapai 97,01 persen.

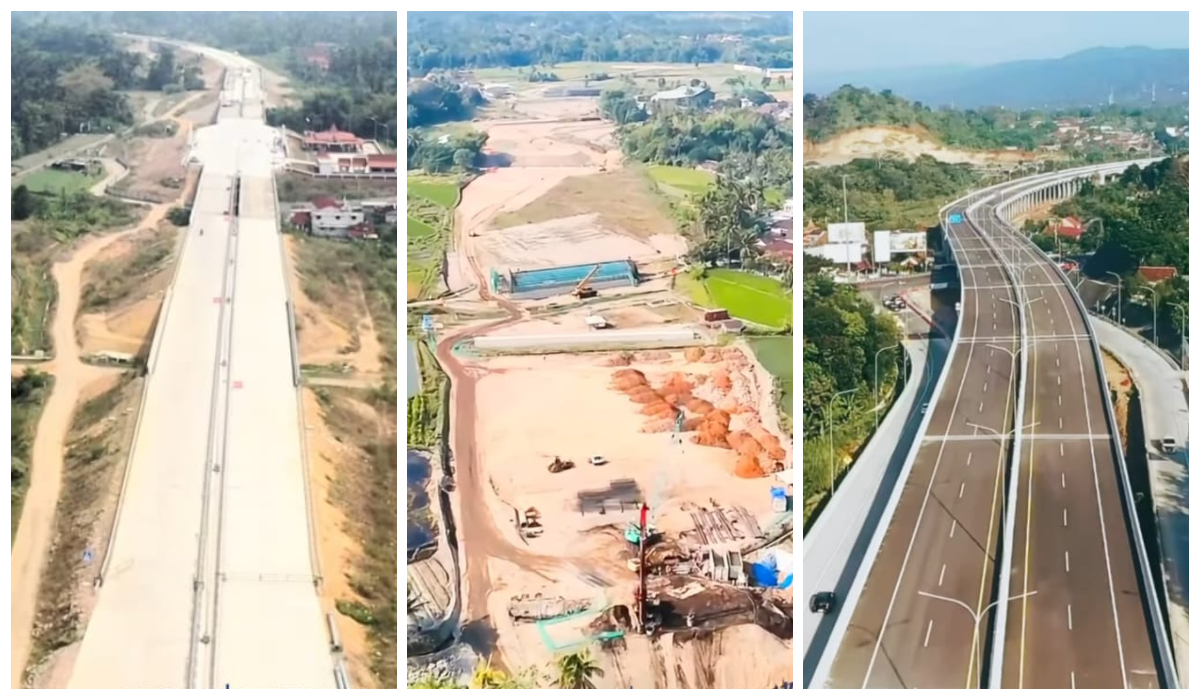

Dari dokumentasi lapangan yang dirilis perusahaan, badan jalan utama terlihat telah terbentuk dan sebagian besar pekerjaan perkerasan telah selesai. Beberapa area masih menunjukkan aktivitas penyempurnaan konstruksi dan pekerjaan pendukung.
Keberadaan Seksi 1 menjadi perhatian karena berada di wilayah yang berdekatan dengan kawasan Yogyakarta dan diproyeksikan menjadi pintu masuk utama tol dari arah DIY.
Seksi Banyurejo-Borobudur Masih Tahap Awal
Perkembangan berbeda terlihat pada Seksi 2 Banyurejo-Borobudur.
Hingga akhir Juli 2026, progres pembangunan ruas sepanjang 15,20 kilometer tersebut tercatat baru mencapai 10,20 persen.
Dokumentasi lapangan menunjukkan aktivitas konstruksi masih didominasi pekerjaan tanah, pembangunan struktur awal, serta mobilisasi alat berat di sejumlah titik trase.
Ruas ini menjadi bagian penting karena akan menghubungkan wilayah Yogyakarta dengan kawasan Borobudur yang merupakan salah satu destinasi wisata prioritas nasional.
Panjang Tol Yogyakarta-Bawen Capai 75,12 Kilometer
Secara keseluruhan, Jalan Tol Yogyakarta-Bawen memiliki panjang 75,12 kilometer dan terbagi dalam enam seksi pembangunan.
Rincian Panjang Setiap Seksi
| Seksi | Ruas | Panjang |
|---|---|---|
| Seksi 1 | Yogyakarta โ Banyurejo | 8,80 km |
| Seksi 2 | Banyurejo โ Borobudur | 15,20 km |
| Seksi 3 | Borobudur โ Magelang | 8,10 km |
| Seksi 4 | Magelang โ Temanggung | 16,65 km |
| Seksi 5 | Temanggung โ Ambarawa | 21,39 km |
| Seksi 6 | Ambarawa โ Bawen | 4,89 km |
Pembangunan seluruh seksi dilakukan secara bertahap menyesuaikan kesiapan lahan, konstruksi, serta kebutuhan integrasi dengan jaringan jalan nasional yang telah ada.
Dampak bagi Mobilitas DIY dan Jawa Tengah
Ketika seluruh ruas selesai dan beroperasi, Jalan Tol Yogyakarta-Bawen diproyeksikan memangkas waktu perjalanan antara Yogyakarta, Magelang, Temanggung, Ambarawa, hingga Semarang.
Akses logistik dari kawasan industri Jawa Tengah menuju Yogyakarta juga diperkirakan menjadi lebih efisien. Bagi sektor pariwisata, keberadaan tol ini diharapkan meningkatkan akses menuju Borobudur dan berbagai destinasi wisata di koridor DIY-Jawa Tengah.
Hingga awal Agustus 2026, fokus pembangunan masih diarahkan pada percepatan penyelesaian seksi-seksi yang belum rampung agar proyek dapat berjalan sesuai target yang telah ditetapkan. (Gal)
